الأنبار: أعمال ربط وتنصيب محولات كهربائية من قبل الشركة العامة لنقل الطاقة

2022-07-05
305

العراق الحر نيوز / الانبــار –  عبد الكربولي

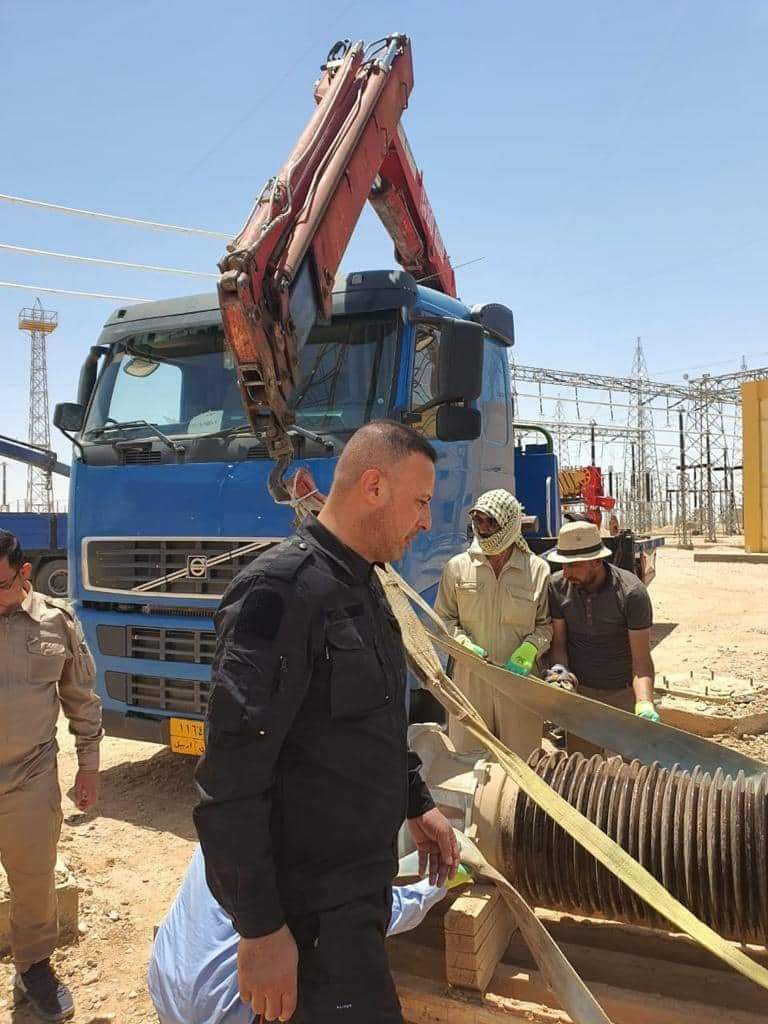

افادت مصادر في كهرباء الانبار عن اتمام  انجاز الأعمال التحويرية لشبكة القائم ٤٠٠كي في وربطها بمحطة عكاز ٤٠٠كي في.

واشارت ايضا بانجاز اعمال تنصيب محولات تيارC.T (٢) سيت بواقع (٦)أطوار وعمل كافة التحويرات اللازمة للقواعد وتنصيب محولات فولتيةC.V.T (١)سيت بواقع ٣أطوار وعمل كافة التحويرات اللازمة للقاعدة كما تم مناقلة قاطع دورة ١٣٢ كي في للمحولة الذاتية.

وبينت شعبة الخطوط في الكهرباء انه جرى بدأ أعمال التوصيلات اللازمة من قادم المحوله جهد ١٣٢كي في وملحقاتها (VT,CT) وصولا الى خط التغذية والعمل لايزال مستمر على تأهيل كافة أبراج خط القائم -حديثة ٤٠٠كي في بطول ١٢٨كم وعدد ابراج ٢٦٦برج حيث تم إجراء اعمال صيانة في وقت قياسي جداً رغم حرارة الجو اللاهب وخطورة موقع الابراج من أجل الإسراع بتشغيل محطة عكاز التي تسهم في زيادة ساعات التجهيز في مدينة القائم خصوصا وعموم شبكة غرب الانبار وتحسين الفولتية الواصلة للمواطنين. انتهى
